由九冶冶金公司承建的包铝新能源项目风机二标段取得阶段性进展,集电线路全线敷设完成。
包铝新能源项目风机二标段工程为公司重点项目,本标段建设内容涵盖56台风机相关工程,主要为风电机组基础及箱变基础工程、集电线路直埋与架空工程施工。
自2024年4月项目开工以来,公司及项目部上下一心、高度重视,始终坚持科学统筹、精准谋划、系统推进,各施工段单位协同发力、规范作业,全面完成了各项施工任务。同时,项目部围绕施工工艺与技术方案、施工成本管控、施工质量管控、安全管理成效及施工技术资料归档情况等维度进行了自我检查与评价。

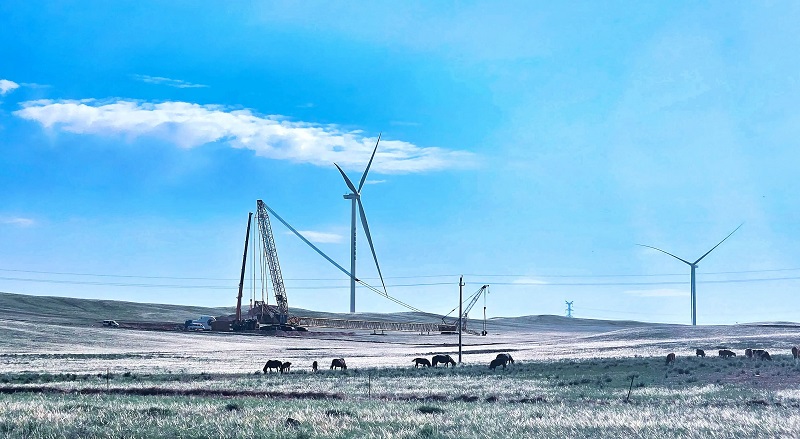

截至目前,10台风机成功并网发电,46台风机吊装任务顺利完成,这标志着项目主体设备安装已基本到位,同时为后续风机调试、并网发电及整体投运筑牢了根基。下一步,项目部将全力推进剩余安装及调试工作,计划通过优化施工步骤、加强人员协同,尽快实现全容量并网发电,为九冶人建设绿色低碳“新中铝”再添新力。
